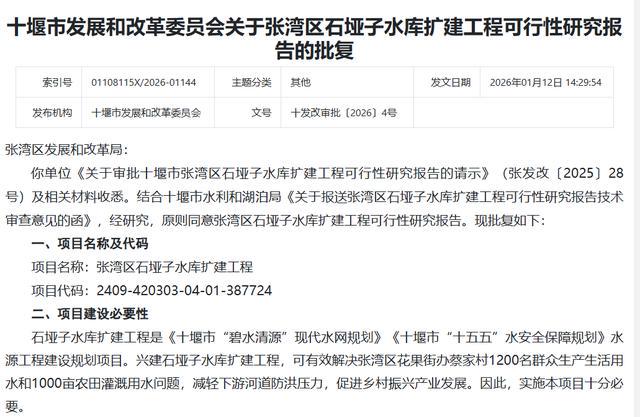

十堰市发展和改革委员会关于张湾区石垭子水库扩建工程可行性研究报告的批复

打开网易新闻 查看精彩图片

本项目法人为张湾区水利和湖泊局;项目施工总工期为18个月。

工程估算总投资5326.65万元,资金来源为争取上级资金和地方配套。

建设地点张湾区花果街道蔡家村。

工程水文

1.同意设计洪水标准为30年一遇,校核洪水标准为200年一遇。

2.基本同意采用孤山水文站作为坝址径流分析计算的参证站。坝址多年平均径流量0.09m3/s。

3.基本同意设计洪水计算方法。30年一遇洪峰流量221.4m3/s,200年一遇洪峰流量319.6m3/s。

4.基本同意分期洪水计算方法和成果。推荐坝址枯水期(施工期11月-3月)5年一遇洪峰流量1.39m3/s。

5.基本同意泥沙计算方法和成果。

6.基本同意坝址水位流量关系计算方法和成果。

工程地质

1.根据《中国地震动参数区划图》(GB18306-2015),工程区地震动峰值加速度为0.05g,相应地震基本烈度为Ⅵ度。

2.基本同意库区地质条件评价意见。

3.基本同意方案比选及坝址工程地质条件评价意见。本阶段推荐原坝址扩建方案。

4.基本同意天然建材地质调查评价意见。

工程任务及规模

1.基本同意工程任务以灌溉、供水为主,兼顾防洪功能。

2.基本同意水库兴利调节和洪水调节计算成果。水库总库容55.78万m3,兴利库容31.43万m3,死库容0.42万m3。

3.基本同意水库特征水位计算方法和成果。水库正常蓄水位408.00m,设计洪水位410.98m,校核洪水位411.79m,死水位389.26m。

4.基本同意水库回水计算方法和成果。

工程布置及建筑物

1.根据《水利水电工程等级划分及洪水标准》(SL252-2017)、《防洪标准》(GBS0201-2014),工程规模为小(二)型,工程等别为V等,主要建筑物级别为5级。大坝按30年一遇洪水设计,200年一遇洪水校核,消能防冲建筑物按10年一遇洪水设计。

2.基本同意坝型比选结果。本阶段推荐坝型为混凝土重力坝。

3.基本同意工程总体布置。工程由两岸非溢流坝段和河床溢流坝段、冲砂闸、取水管、生态放水管等建筑物组成。冲砂和取水建筑物布置在右坝段。

4.基本同意坝体结构设计方案。大坝坝顶高程412.80m,坝顶宽5.0m。大坝上游高程399.00m以上铅直,以下坡比1:0.2;大坝下游高程406.55m以上铅直,以下坡比1:0.8。

5.基本同意泄水建筑物设计。泄水建筑物为大坝溢流表孔,共2孔,单孔净宽10.3m,溢流堰堰顶高程408.0m,底流消能。

6.基本同意冲沙建筑物设计。冲沙闸孔口尺寸1.5×1.5m,进口底板高程389.00m,出口底板高程388.23m,进口设置工作闻门,出口设置冲砂渠。

7.基本同意取水建筑物设计。坝内埋管,管径0.5m,进口底部高程392.50m,坝后设工作阀井。

8.基本同意生态放水管设计。

9.基本同意上坝公路设计。

10.基本同意安全监测设计。
