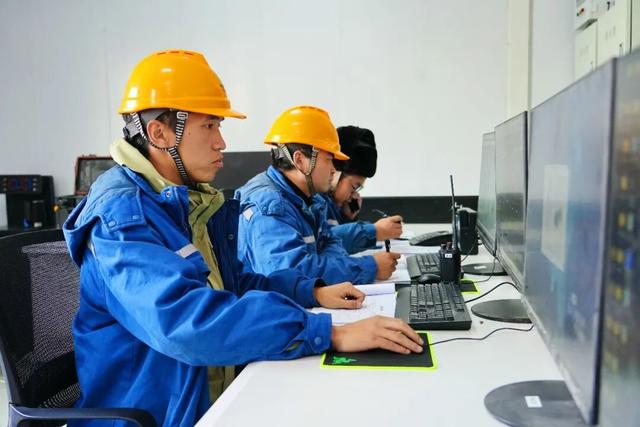

1月31日20时,中绿电若羌50万千瓦/200万千瓦时储能项目正式并网投运,标志着若羌县在规模化、高效化储能领域取得关键进展。

打开网易新闻 查看精彩图片

据了解,中绿电若羌50万千瓦/200万千瓦时储能项目占地面积为9.46公顷,采用磷酸铁锂电池。建设1座220千伏升压站,送出线路约1.4公里,以架空线路形式,接入220千伏中绿电若羌南光伏汇集站,由220千伏中绿电若羌南光伏汇集站接入至若羌750千伏变电站,构建起“光伏+储能”的清洁能源输送通道。

打开网易新闻 查看精彩图片
打开网易新闻 查看精彩图片

项目值长兼安全管理齐炳辉介绍:“该项目是我们新疆绿发电力公司首个储能项目,配备30%的构网型储能系统和70%的跟网型储能系统,每小时充放电峰值可以达到50万千瓦。项目并网后,可与我们若羌中绿电400万千瓦光伏项目形成协同效应,作为‘超级充电宝’为电网提供调峰调频、平抑光伏出力波动、备用容量的‘三位一体’服务,为推动新疆能源结构优化注入持久动能。”

打开网易新闻 查看精彩图片
打开网易新闻 查看精彩图片

项目开工后,项目部全面推行“保安全、提质量、抓进度”三位一体管理机制,全员坚守施工一线,每日对工程逐项复盘当日施工细节、排查疏漏隐患,确保工程实体建设规范有序,将安全文明施工、全过程质量管控、关键节点攻坚要求贯穿项目建设始终。

“项目于2025年10月25日正式开工,经过高效组织,今年1月25日已完成升压站和首批40%储能设备的安装调试。从开工到首次并网仅用3个月时间,创造了同类项目建设新速度。目前剩余60%储能设备正在加紧安装,预计3月底将全面竣工。”项目副经理兼总工程师马波说道。

近年来,若羌紧扣国家“双碳”战略,凭借7万平方公里可开发新能源区域、超2亿千瓦风光资源储量的独特优势,锚定“打造国家能源供应保障基地”目标,全力构建“风光水火储”一体化发展格局,新能源产业发展成果斐然。截至目前,全县投产及在建新能源装机容量已达1781.45万千瓦,其中并网装机容量高达860.5万千瓦,储能装机突破百万千瓦,新能源开发建设势头迅猛。
