国际上做生意,最怕的就是合同签了、钱花了、活干了一半,对方突然翻脸不认账。2018年马来西亚干的就是这种事——一条正在施工的铁路,说停就停,361亿人民币的违约金一分不给,转身跑去找日本帮忙。八年过去了,这出闹剧的结局,值得所有想在国际舞台上耍小聪明的国家认真品味。

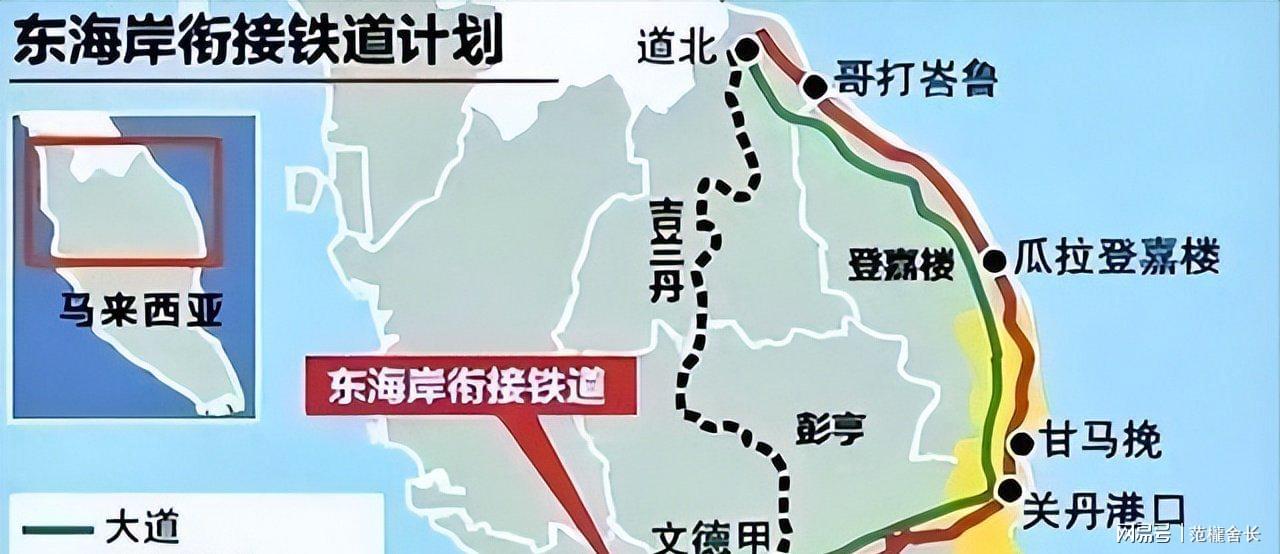

事情得从马来西亚的东海岸铁路说起。这条线路从北部的哥打巴鲁延伸到西海岸的巴生港,横跨整个马来半岛。马来西亚东西海岸之间的货运和客运长年靠公路支撑,一趟下来动辄十几个小时,运输效率极其低下。2016年中国交建拿下这个总额约900亿人民币的大单,不光负责施工,还配套融资和技术转让,条件相当优厚。
项目在2017年底正式动工后推进很快,中方团队用不到一年时间就把进度推到了13%。沿线四百多万居民等这条铁路等了太久,当地不少人靠着工程有了稳定收入,从石材开采到建材加工,配套产业链全都被拉动起来。那个时候,谁也没想到一场选举就能把这条铁路的命运彻底改写。
2018年5月,93岁的马哈蒂尔率领反对派联盟赢得大选,时隔多年重回总理宝座。这位老政客上台后头一件事不是抓经济、促民生,而是忙着跟前任政府彻底切割。前任总理纳吉布深陷"一马基金"贪腐丑闻,马哈蒂尔正是踩着这股民愤上的台,想站稳脚跟,就得把纳吉布时代的标志性项目逐一否掉。
东海岸铁路首当其冲成了靶子。马哈蒂尔对外的话术是"造价虚高、国库扛不住",他手下的财政负责人也出来指责合同条款不透明。可了解实际情况的人心里都明白,这条铁路的造价在同类型项目里并不算出格,技术方案也经过了严格审核。症结根本不在钱上——这是前任的政绩,留着它就等于帮对手正名。
所以马哈蒂尔大笔一挥,项目停摆。按合同规定,单方面毁约需赔付约217.8亿林吉特,折合人民币361亿左右。这笔钱数目不小,可马哈蒂尔压根没打算付,反倒要求中方退还已到手的预付款。契约精神、国际商誉,在他看来都没有自己的政治前途重要。把国家信用当成博弈筹码,这步棋走得相当冒险。
停了中国人的项目,总得有人来接盘吧?马哈蒂尔几乎没犹豫就把目光转向了日本。这不意外——上世纪80年代他第一次执政时,就搞过"向东学习"政策,对日本的发展路径推崇得很。这一回故技重施,既想拉日本来填坑,又想借机在政治上做出"不依赖中国"的姿态给选民看,一箭双雕的算盘打得很响。
为了表诚意,马哈蒂尔2018年一年之内三次飞赴东京。他亲自去参观新干线的运控中心,给日本企业开出了一堆甜头,包括沿线土地开发权和税收减免。日本政府给了些面子,拿出2000亿日元的武士债券帮马来西亚缓解短期财务压力,但这跟接手铁路建设完全是两码事。
当马哈蒂尔正式提出让日本企业来修铁路时,场面相当尴尬。日本外务省回应得含含糊糊,说"有待综合评估";三菱重工等企业更干脆——直接拒绝。理由很现实:铁路要穿越大段花岗岩地质带,其中云顶隧道长达16公里以上,施工风险极大。更关键的是,马来西亚刚撕毁了和中国的合同,哪家企业敢放心接这种甲方的活?
日本媒体当时的点评不留情面,意思很明确:项目本身已经变成了烫手山芋,马来西亚的违约行为让国际商界对它的信用值打了大大的折扣。对日企来说,冒着技术风险去接一个被做了13%的半拉子工程,万一政局再变,岂不是赔了本钱还搭上招牌?没人愿意趟这滩浑水。
碰了一鼻子灰之后,马哈蒂尔的日子开始难过了。项目停工的连锁效应远超他的预判——两千多名工人一夜间失去工作,东海岸几个州的失业率急剧攀升。彭亨州的石材企业订单断崖式下跌,登嘉楼州的预制构件厂成批裁人。这些工人和老板里面,好多都是当初投票给他的选民。
经济账算起来更触目惊心。国际评级机构因为违约事件下调了马来西亚的信用等级,融资成本直接涨了将近两个百分点。光2019年一年,多掏的利息就超过10亿林吉特。再加上停工期间已投入资金的浪费和建设周期的空转,直接损失达数十亿林吉特。这些钱若当初用来继续推进工程,收益早就开始回流了。
民心反转来得很快。马哈蒂尔当初喊着"反对不平等条约"的口号上台,选民以为换了人就能过好日子。结果铁路没了,工作没了,物价还一路走高。2018年底的州补选狠狠扇了他一巴掌——他所在政党的得票率暴跌了二十多个百分点。选民用最朴素的方式告诉他:漂亮话填不饱肚子,政治表演撑不起经济。
被现实教训过后,马哈蒂尔在2019年初不得不放低姿态,重新找到中方谈合作。这个过程谈不上愉快——合同是你撕的,违约金是你赖的,国际上各种抹黑也没少干,现在又跑回来说重新谈,换谁心里都会有想法。但中方选择了务实路线,没有在旧账上纠缠,而是把重心放在项目本身的长远价值上。
八个月左右的密集谈判后,双方在2019年下半年敲定了新协议。中方作了不小的让步:线路从688公里调整为640公里,绕开地质高风险区域,总价从655亿林吉特降到440亿林吉特,每公里造价压缩了近三成。但中方也不是白让步,新合同里塞进了明确的政治风险条款——如果马来西亚再因政权更迭单方面毁约,全部违约责任由马方承担。这把锁,锁得很紧。
复工之后,中国施工团队拿实力说话。难度最大的云顶隧道,中方动用了盾构机自动导向系统和地质预警技术,在极端复杂的岩层条件下做到了全程零伤亡、零塌方,还比原定计划提前三个月贯通。到2025年底,项目整体进度已突破85%,41条隧道全部打通,其中云顶隧道刷新了东南亚最长隧道的纪录,预计2027年可以正式通车。
到了今天,铁路带来的经济红利已经在局部显现。柔佛州的棕榈油通过已建成路段试运输,时间从过去的十几个小时压缩到四个小时,物流成本降了三成以上,每月能给企业省下数百万林吉特。马来西亚经济规划署的预测显示,全线通车后每年可拉动GDP增长近一个百分点,东海岸五州的经济增速有望提升超过两个百分点。
回头审视整件事,有几层意思值得拎出来说。第一,马来西亚的教训在"一带一路"沿线国家中并非孤例,从缅甸到斯里兰卡,因政权更替导致中资项目受冲击的案例不在少数。但马来西亚是闹得最凶、结局又最典型的一个——折腾了一大圈,付出了巨大代价,到头来还是回到了中国这边。它的经历本身就是一面镜子。
第二,日本在东南亚大型基建市场上的竞争力正在走下坡路。不是说日本技术不过关,而是报价普遍比中国高出三到五成,工期也拉得更长。加上日本本国经济多年低迷、财政空间不断收窄,能投入海外基建的资源越来越有限。2026年的安瓦尔政府和中国的合作越走越近,这与日本在东南亚影响力的相对衰减形成了鲜明对照。马哈蒂尔当年指望日本来接盘,从一开始就是个不切实际的幻想。
今天,中国的基建足迹已遍布全球一百多个国家,如何应对东道国政局动荡带来的项目风险,始终是个绕不开的课题。马来西亚的案例说明,光凭诚意和让利远远不够,必须有制度化的风险兜底机制。
